前言:歌美海是茂名市水東灣新城打造高地智慧城的一個項目,包括歌美海公園、歌美海大橋、歌美海西路等。其中,歌美海公園位于歌美海西岸,為濱水帶狀社區公園,是游客的水上服務中心,沿線約2.3公里,總面積22.39公頃,分兩期建設,對茂名的旅游經濟發展具有一定的意義,但是,歌美海公園恰好跨越兩條110千伏高壓線路(泥南線、良南線)。
110千伏良南線、泥南線是南海變電站僅有的2回110千伏電源線路,停電施工期間沿線所涉及的123臺公變、119臺專變,同時約1.79萬用戶供電受影響,并造成極大的經濟損失。茂名供電局高度重視,多次與政府有關部門協商,并與廣東和發輸變電安裝有限公司等多個電力工程企業探討優化電網運行方式及施工方案,要求對民生和經濟的影響盡量減到最小。
廣東和發輸變電安裝有限公司憑借在電力線路遷改工程豐富的經驗和專業的技術水平,提出了優良的施工設計方案,主要是把110千伏良南線、泥南線同塔雙回架空送電線路改造為地下電纜,以確保輸電線路的安全穩定運行和歌美海公園建成后的美觀。其中包括從設計、物資準備、施工安排、綜合停送電等多方面進行了策劃和籌備。
經過多方協商,施工方案決定由原來的連續停電3天工作,優化為分2次停電,每次停電一天完成,下次停電計劃在4月中下旬。3月28日,廣東和發輸變電安裝有限公司在有關部門的協調和支持下,成功啟動110千伏泥南線、良南線遷改工程。

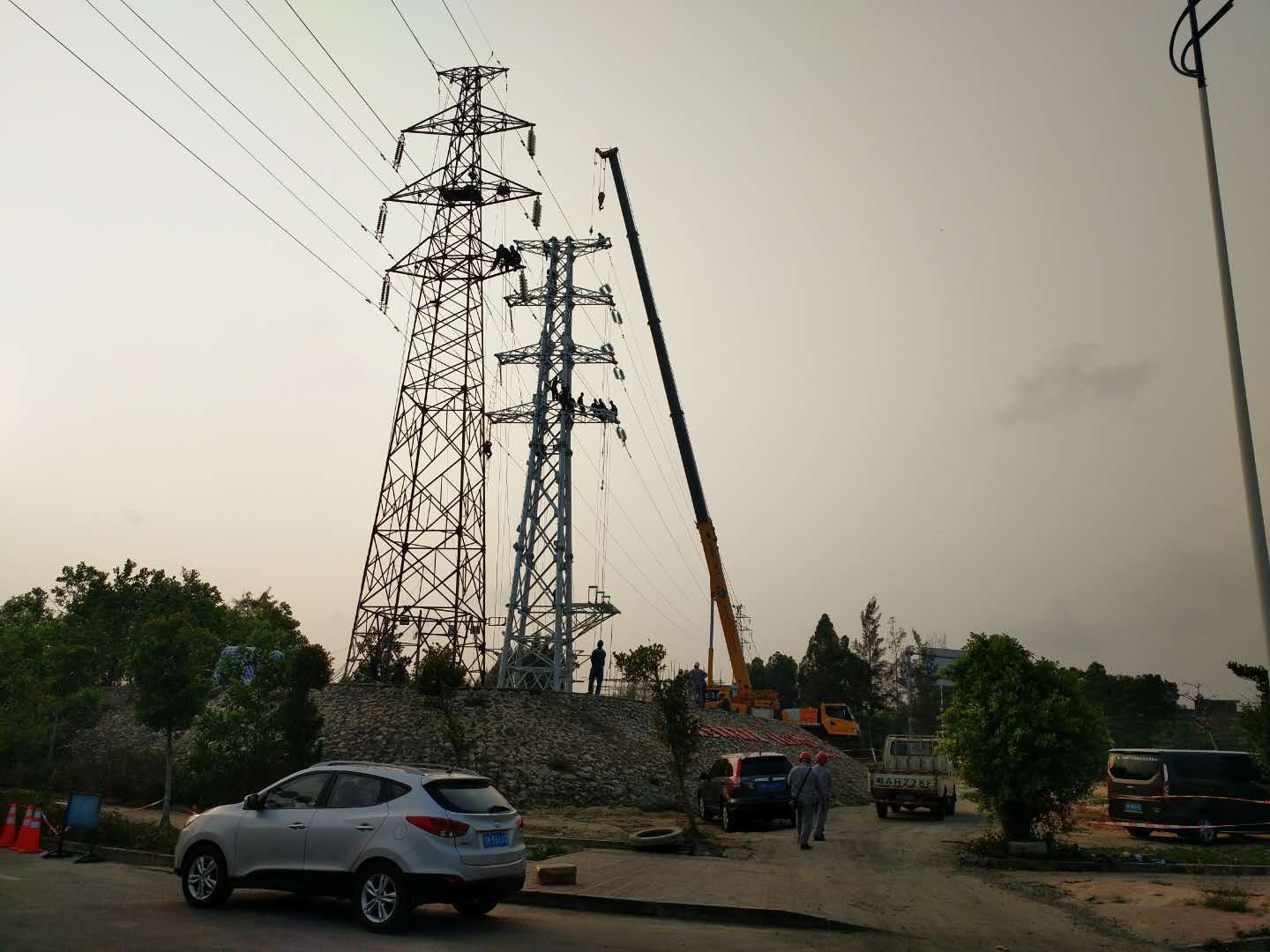

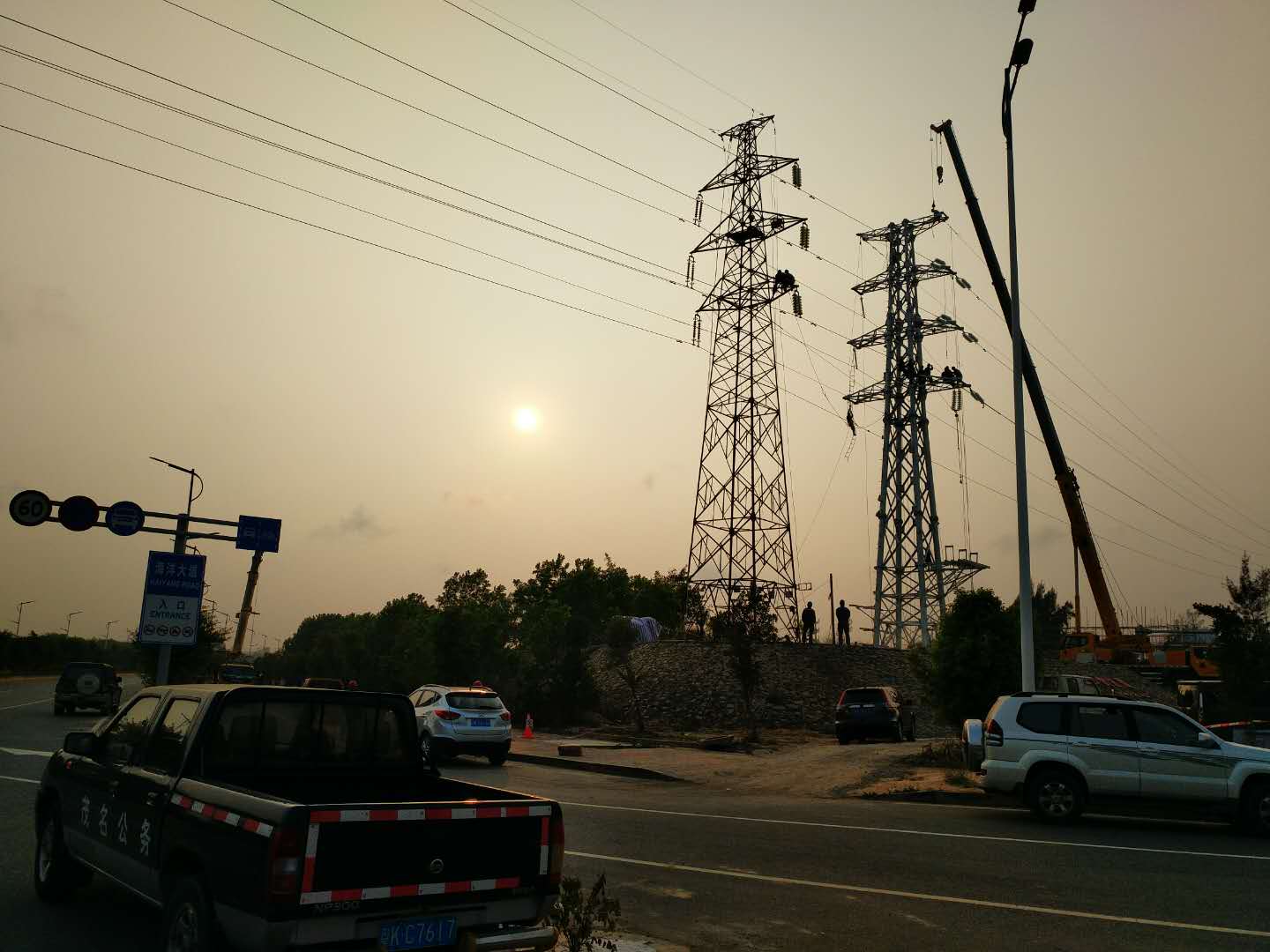

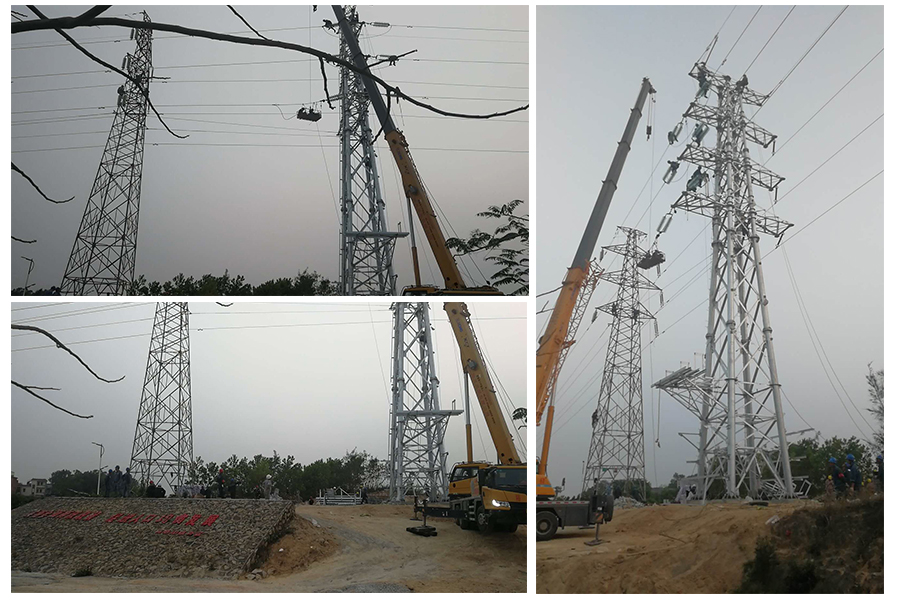

廣東和發輸變電安裝有限公司全體施工人員堅守一線,攻堅克難、不懈奮斗,當天就建好了電纜終端塔,并將會把6座舊基塔拆除,等遷改工程相關工作全部做好后便會把電纜和新建的電纜終端塔接駁好,整個遷改工程就完成了。
目前,水東灣高地智慧城建設如火如荼,而歌美海公園雛形已基本形成,歌美海西路一期已基本拉通。110千伏泥南線、良南線遷改工程將會確保輸電線路的安全穩定運行和歌美海公園建成后的美觀,進一步提高該片區的供電可靠性。
廣東和發輸變電安裝有限公司在廣東省是數一數二的電力民營企業,公司憑借精湛的技術和優質的服務南征北戰,在電力建設中屢創佳績,成為南方電網建設中的一支主力軍。廣東和發將激勵進取,在建設我們美好的經濟社會家園發展中努力貢獻自己的力量。
中國電力網:http://www.chinapower.com.cn/qynews/20180330/6051.html
2018-03-30 11:05:17 來源: 中國電力網
前言:歌美海是茂名市水東灣新城打造高地智慧城的一個項目,包括歌美海公園、歌美海大橋、歌美海西路等。其中,歌美海公園位于歌美海西岸,為濱水帶狀社區公園,是游客的水上服務中心,沿線約2.3公里,總面積22.39公頃,分兩期建設,對茂名的旅游經濟發展具有一定的意義,但是,歌美海公園恰好跨越兩條110千伏高壓線路(泥南線、良南線)。
110千伏良南線、泥南線是南海變電站僅有的2回110千伏電源線路,停電施工期間沿線所涉及的123臺公變、119臺專變,同時約1.79萬用戶供電受影響,并造成極大的經濟損失。茂名供電局高度重視,多次與政府有關部門協商,并與廣東和發輸變電安裝有限公司等多個電力工程企業探討優化電網運行方式及施工方案,要求對民生和經濟的影響盡量減到最小。
廣東和發輸變電安裝有限公司憑借在電力線路遷改工程豐富的經驗和專業的技術水平,提出了優良的施工設計方案,主要是把110千伏良南線、泥南線同塔雙回架空送電線路改造為地下電纜,以確保輸電線路的安全穩定運行和歌美海公園建成后的美觀。其中包括從設計、物資準備、施工安排、綜合停送電等多方面進行了策劃和籌備。
經過多方協商,施工方案決定由原來的連續停電3天工作,優化為分2次停電,每次停電一天完成,下次停電計劃在4月中下旬。3月28日,廣東和發輸變電安裝有限公司在有關部門的協調和支持下,成功啟動110千伏泥南線、良南線遷改工程。
廣東和發輸變電安裝有限公司全體施工人員堅守一線,攻堅克難、不懈奮斗,當天就建好了電纜終端塔,并將會把6座舊基塔拆除,等遷改工程相關工作全部做好后便會把電纜和新建的電纜終端塔接駁好,整個遷改工程就完成了。
目前,水東灣高地智慧城建設如火如荼,而歌美海公園雛形已基本形成,歌美海西路一期已基本拉通。110千伏泥南線、良南線遷改工程將會確保輸電線路的安全穩定運行和歌美海公園建成后的美觀,進一步提高該片區的供電可靠性。
廣東和發輸變電安裝有限公司在廣東省是數一數二的電力民營企業,公司憑借精湛的技術和優質的服務南征北戰,在電力建設中屢創佳績,成為南方電網建設中的一支主力軍。廣東和發將激勵進取,在建設我們美好的經濟社會家園發展中努力貢獻自己的力量。
中國電力網:http://www.chinapower.com.cn/qynews/20180330/6051.html
聯系電話:020-38797541
在線QQ: 2430586914
在線郵箱:hfpowerzmx@126.com
郵政編號:511400
聯系地址:廣州市天河區天河直街148號體育西苑302房
